管道施工安裝方式

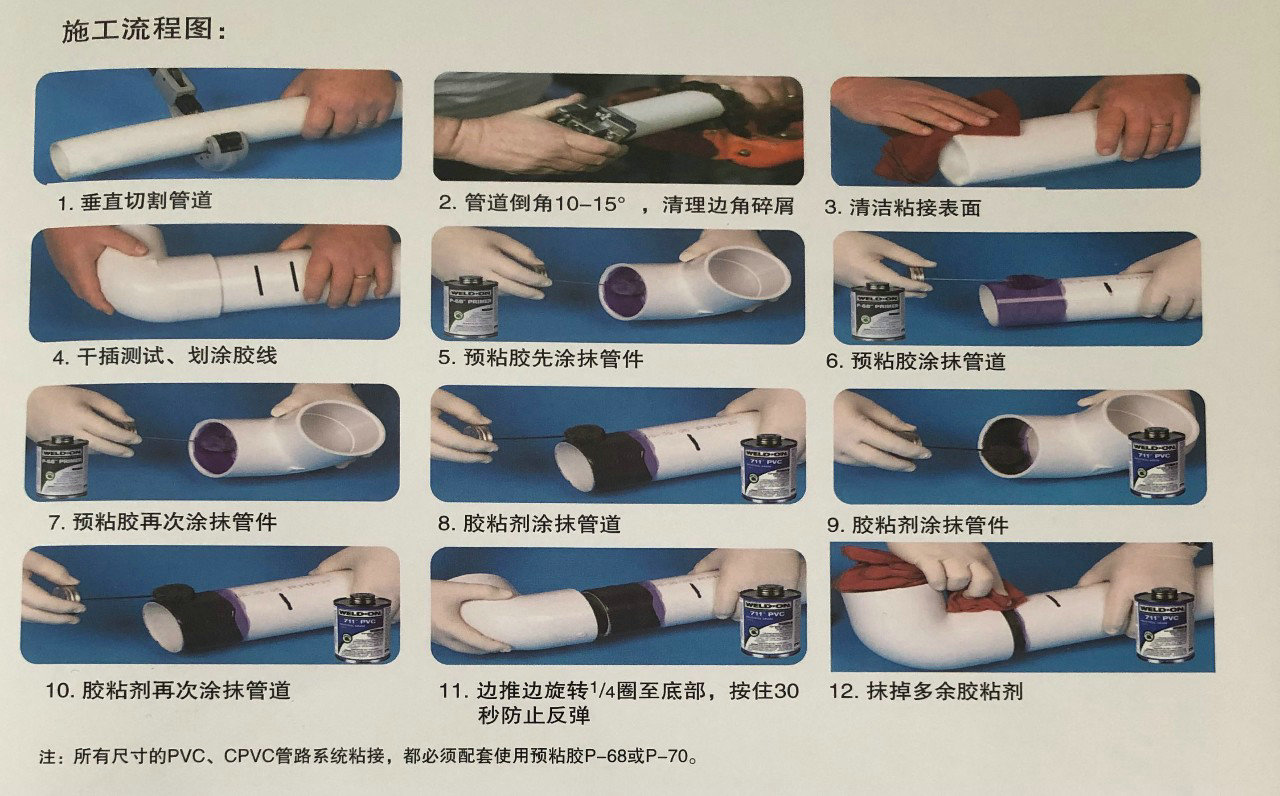

1.?切割
???直管可以用輪形塑膠管切割器、電鋸、或齒形完好的塑膠管切割用鋸子等簡單工具輕松切割。在切割時盡量確保管被切成垂直平整,管切面越垂直黏合的面積就越大。
2.?去毛邊
??利用倒角工具或銼刀將管端內外的毛屑清除干凈。并建議施以適當倒角以使管口易于進入套節,并減少抹去配件上溶劑黏膠的機會。
3.?配件準備
??用潔凈的干布擦掉管及配件接合面上的灰塵和水分。并檢查管與配件的試接合情況。UPVC管應能輕易進入配件套節1/2到3/4深,CPVC管應能輕易進入配件套節1/3到1/2深。
4.?涂抹清潔劑
???管與配件套接時膠合的結合面需先使用清潔劑來滲透軟化,以增進溶劑黏膠之溶接效果,使用大約管直徑一半大小的涂抹工具或毛刷(建議勿用破布)將清潔劑均勻涂在管末端外面和配件套節內面,大尺寸管件接合或必要時宜增加涂抹次數及量,以確保表面的軟化效果。
5.涂抹溶劑黏膠
溶劑黏膠必須在管表面清潔劑作用完畢后涂上。接合表面必須被浸透而且軟化。黏膠應以管直徑一半大小的天然鬃刷涂上。管末端外面應涂厚層黏膠,配件套接內面應涂中等厚度黏膠。大于DN50的管在其末端涂上第二層黏膠或相對增加涂抹次數。
6 .組合
???涂完黏膠后,應立即將管插入配件套接并旋轉1/4圈,管必須和配件套節底部接觸。接口組合應維持20到30秒固定以確保初步接合(DN150以上的管件之接合,需用拉力器專用工具輔助夾緊并靜置15分鐘以上)。管和配件接合點的周圍膠水溢出應很明顯。如果套節口周圍的溢出黏膠不連接,表示所涂抹的黏膠不足。果真如此,建議應將配件丟棄重新組合接口,過量溢出的部分黏膠可利用破布擦去。

溶劑膠粘劑技術參數
|
 WELD ? ON?PVC、CPVC、ABS 溶劑型粘合劑的平均初始固化時間表  |
|||||
|
 溫度范圍口徑  |
 V2-11/4"  |
 11/2-2"  |
 21/2-8"  |
 10-15"  |
 15"+  |
|
 16~38℃  |
 2分鐘  |
 5分鐘  |
 30分鐘  |
 2小時  |
 4小時  |
|
 5~16℃  |
 5分鐘  |
 10分鐘  |
 2小時  |
 8小時  |
 16小時  |
|
 -18 至 5°C  |
 10分鐘  |
 15分鐘  |
 12小時  |
 24小時  |
 48小時  |
注:最初凝固時間是指管道粘接后可以小心移動所必需的時間,在潮濕或濕潤天氣下應該增加50%的最初凝固時間。
|
 WELD ? ON? PVC、CPVC、ABS 溶劑型粘合劑平均干燥時間表  |
||||||||
|
 相對濕度60%\口徑  |
 1/2-11/4,,  |
 11/2-2"  |
 21/2-8,,  |
 10-15"  |
 15``+  |
|||
|
 安裝和干燥期間的溫度范圍  |
 ≤ 1.1MPa  |
 1.1-2.5MPa  |
 ≤ 1.1MPa  |
 1.1-2.5MPa  |
 ≤ 1.1MPa  |
 1.1-2.5MPa  |
 ≤ 1.1MPa  |
 ≤ 1.1MPa  |
|
 16~38℃  |
 15分鐘  |
 6小時  |
 30分鐘  |
 12小時  |
 1.5小時  |
 24小時  |
 48小時  |
 72 小時或更長時間  |
|
 5~16℃  |
 20分鐘  |
 12小時  |
 45分鐘  |
 24小時  |
 4個小時  |
 48小時  |
 96 小時  |
 超過 6 天  |
|
 -18 至 5°C  |
 30分鐘  |
 48小時  |
 1小時  |
 96 小時  |
 72小時  |
 8天  |
 8天  |
 14 天或更多  |
注:干化時間是指管道粘接后可以施加壓力所必需的時間,在潮濕或濕潤天氣下應該增加50%的干化時間。
